Kornspeicher - Der Baukörper ist vollständig geschlossen
08.04.2024
Kornspeicher

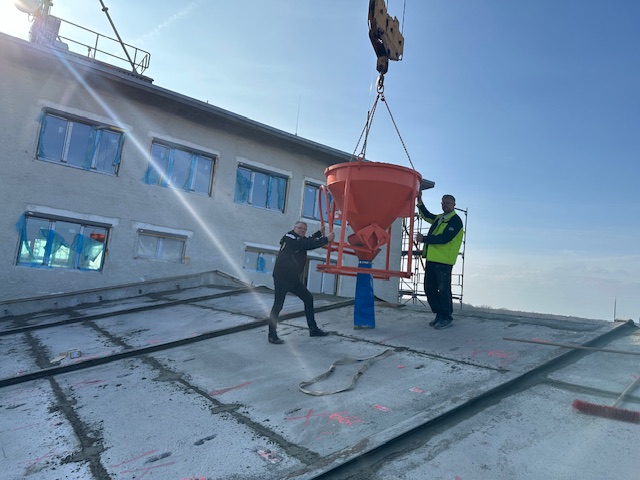

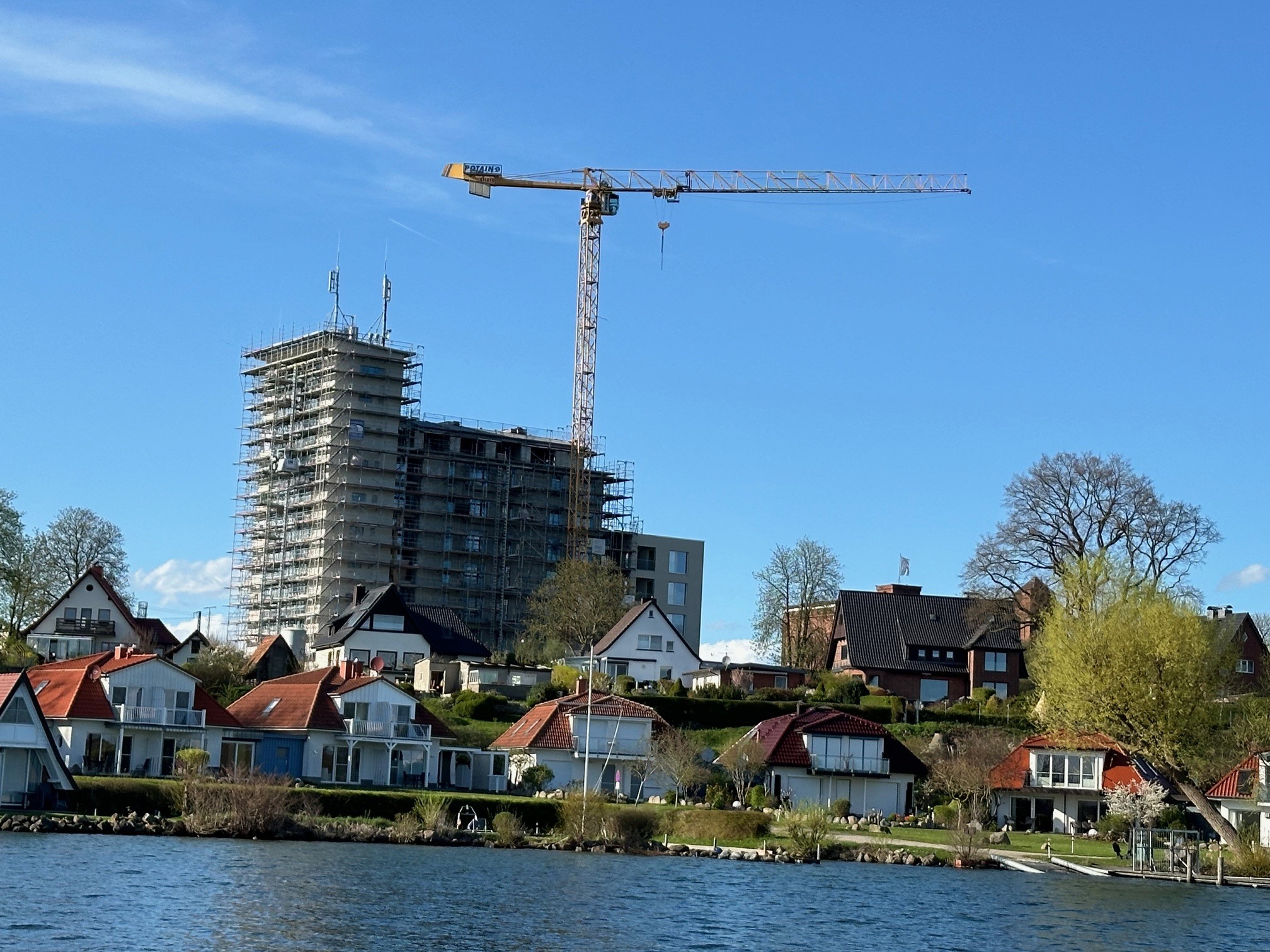

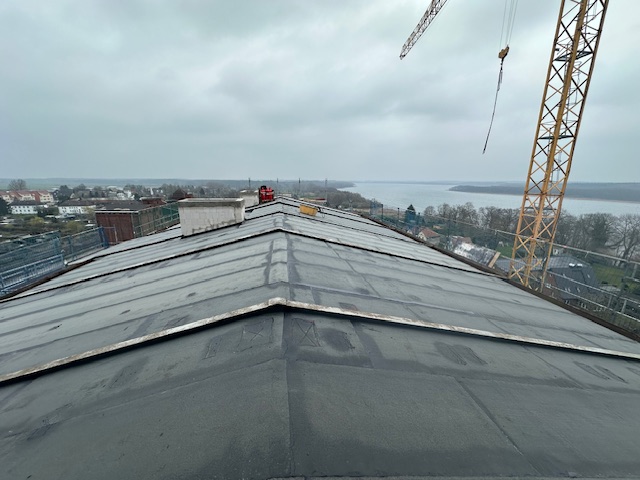

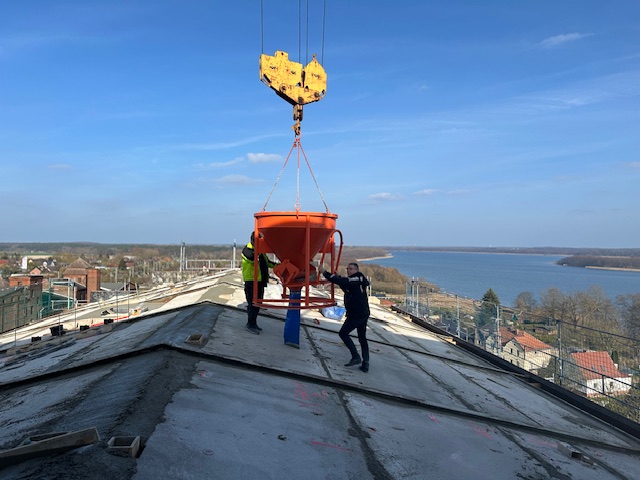

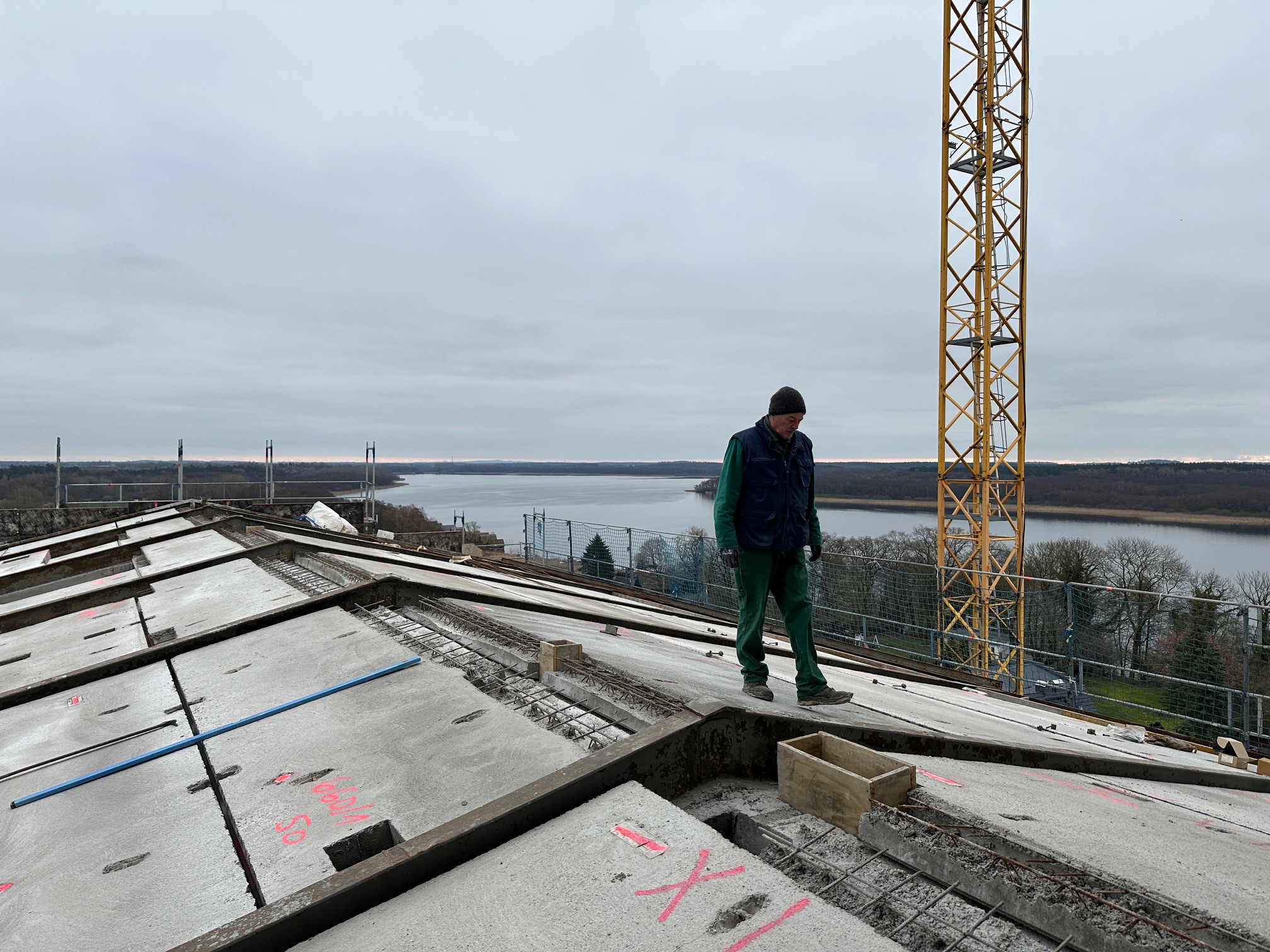

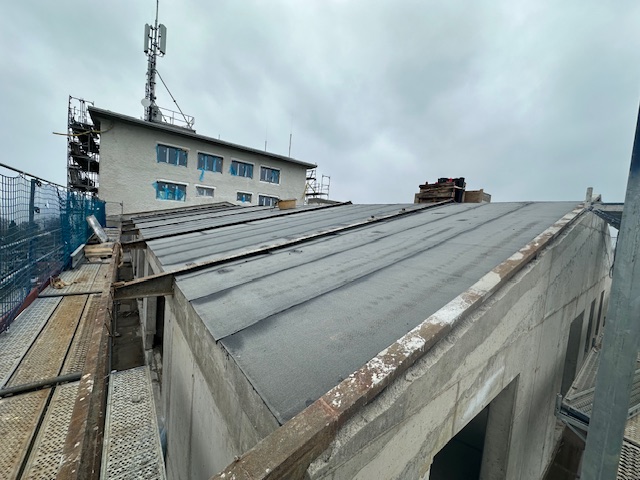

Ein wichtiges Etappenziel ist erreicht: Das Dach des Bestandsteil vom Kornspeicher-Gebäudes ist gesetzt. Der Baukörper ist damit vollständig geschlossen. Auch sonst schreitet der Ausbau des Korsnpeichers stetig voran:
Im Anbau des Kornspeichers finden die letzten Maler- und Fliesenarbeiten statt. Im Anschluss folgt der Bodenbelag.

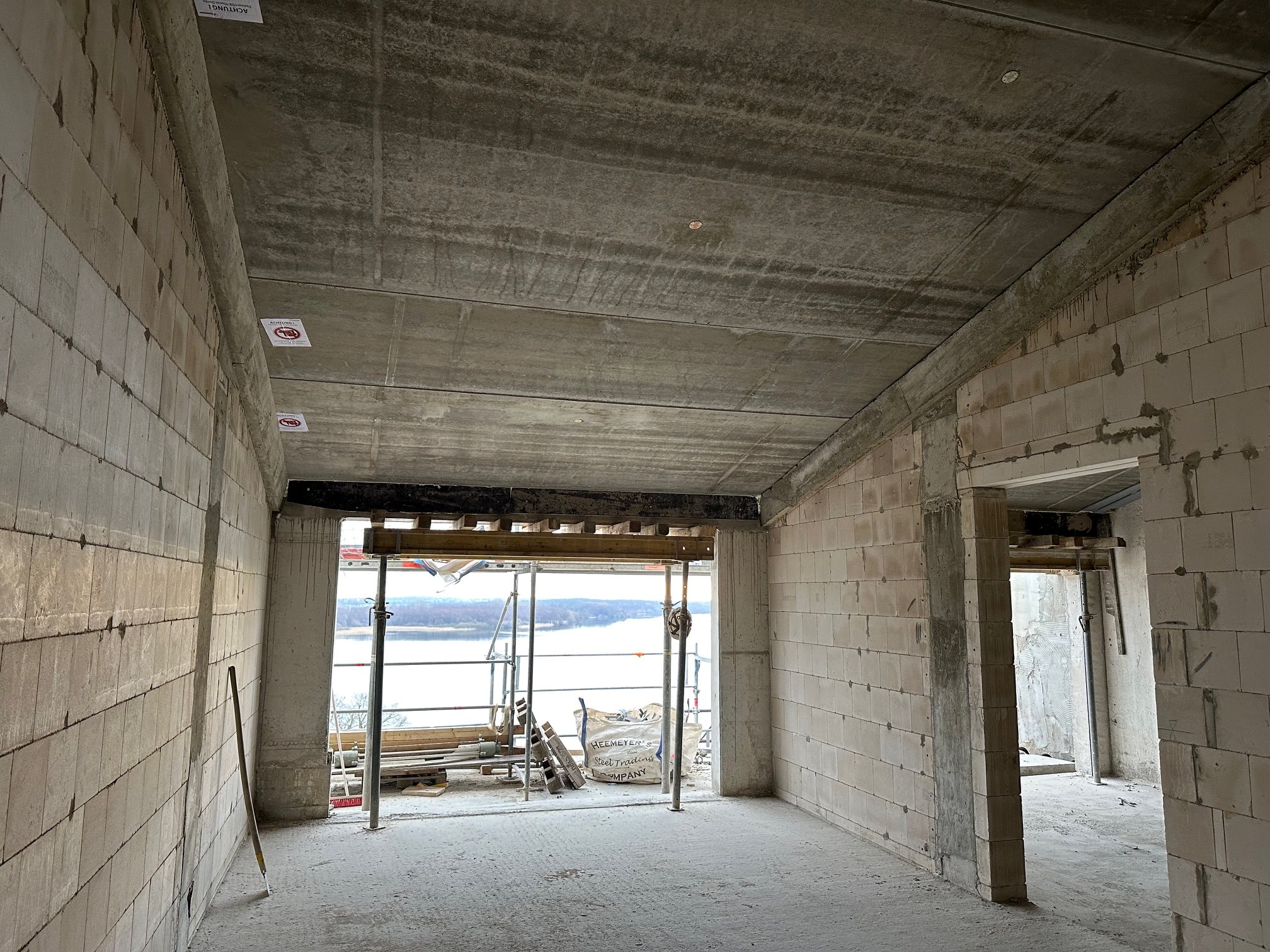

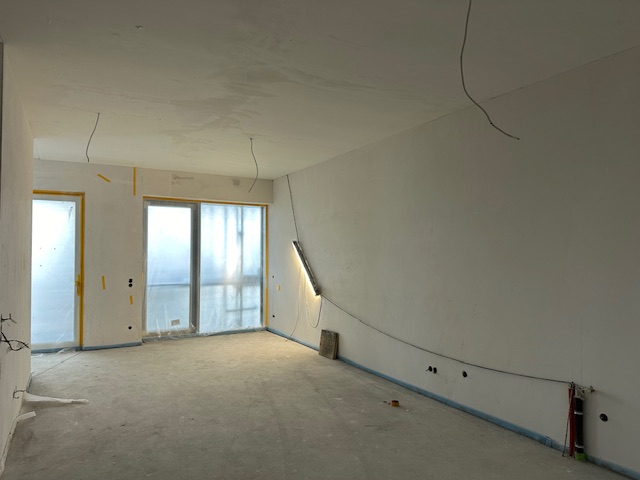

Im Bestandsgebäude des Kornspeichers ist einschließlich des 5. Obergeschosses der Erstrich eingebracht. Im 6. Obergeschoss sind die haustechnische Installationen abgeschlossen. Im 7. Obergeschoss sind sämtliche Fenster eingebaut, so dass der Baukörper auch fassadenseitig vollständig geschlossen ist.

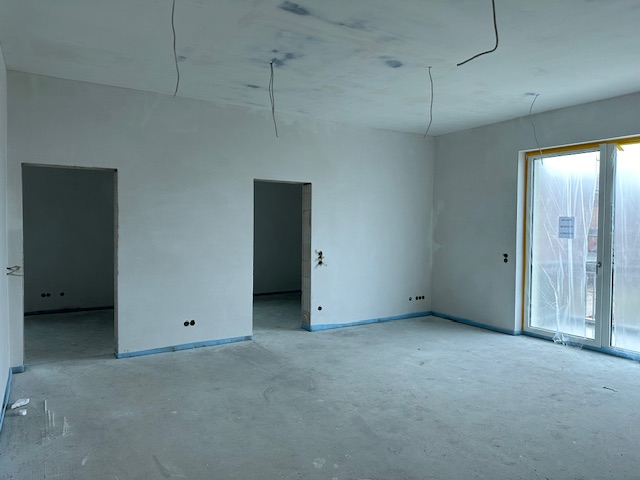

Im zukünftigen Mühlenquartier SPA-Bereich (Unter- und Teil-Erdgeschoss) sind Trockenbau und Installationsarbeiten nahezu fertiggestellt.
